Thành phần hồ sơ thẩm duyệt PCCC

Thành phần hồ sơ thẩm duyệt PCCC gồm những gì?

Thành phần hồ sơ thẩm duyệt PCCC là yếu tố quyết định quan trọng đối với việc xác nhận và đánh giá độ an toàn của một công trình. Để đảm bảo rằng hệ thống phòng cháy chữa cháy (PCCC) hoạt động hiệu quả, việc chuẩn bị một hồ sơ thẩm duyệt PCCC đầy đủ và chính xác là bước quan trọng không thể thiếu. Đây là điều kiện bắt buộc để xin được xác nhận cấp phép để cơ sở đi vào hoạt động. Vậy thành phần của bộ hồ sơ này gồm những gì? Chúng ta hãy cùng tìm hiểu trong bài viết dưới đây.

Những công trình nào cần phải trình bắt buộc và hoàn thiện trình đầy đủ thành phần hồ sơ thẩm duyệt PCCC?

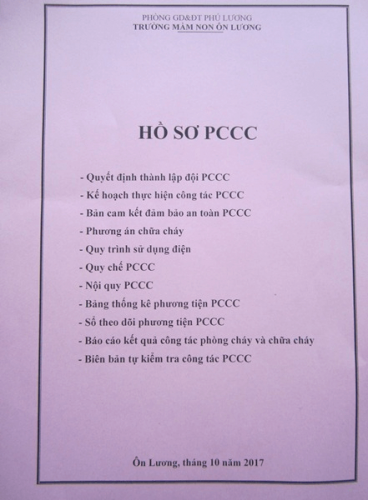

Thành phần hồ sơ thẩm duyệt PCCC

Quy định bắt buộc đối với những công trình sau đây cần phải trình hoàn thiện đầy đủ thành phần hồ sơ thẩm duyệt PCCC, bao gồm:

  • Nhà ở, khách sạn, văn phòng, nhà cho thuê có người làm việc với số tầng từ 7 tầng trở lên
  • Các cơ sở sản xuất, chế biến, khai thác các chất khí hóa lỏng, xăng dầu.
  • Các cơ sở sản xuất hóa chất, vật liệu nổ
  • Những kho bảo quản, chứa các vật liệu nổ công nghiệp. Hay các xưởng sản xuất, gia công vật liệu nổ
  • Những kho chứa, kho dự trữ có dung tích từ 50m3 trở lên, các kho dự trữ khí đốt có trọng lượng khí từ 600 kg trở lên
  • Những cơ sở kinh doanh xăng dầu, hoặc cơ sở sản xuất khí đốt dạng lỏng
  • Những khu chợ, siêu thị, trung tâm mua sắm,.. có diện tích từ 1.200 m2 hoặc có số lượng tiểu thương kinh doanh từ 300 hộ trở lên.
  • Nhà máy thủy điện, nhiệt điện có công suất từ 20.000 kW, hay trạm biến áp từ 200 kV trở lên
  • Các phương tiện giao thông cơ giới bao gồm ô tô từ 4 chỗ trở lên, các xe chở vật liệu, hàng hóa như hóa chất dễ cháy nổ

Tất cả những trường hợp trên cần phải bắt buộc trình hồ sơ thẩm duyệt đến các cơ quan thẩm duyệt PCCC để xét duyệt các điều kiện cấp phép phòng cháy chữa cháy. Vậy thành phần hồ sơ thẩm duyệt PCCC gồm những gì?

Thành phần hồ sơ thẩm duyệt PCCC

Thành phần hồ sơ thẩm duyệt PCCC

Thành phần hồ sơ thẩm duyệt PCCC trước khi thi công (thẩm duyệt thiết kế PCCC)

  • Văn bản đề nghị thẩm duyệt thiết kế về PCCC của chủ đầu tư (có văn bản ủy quyền – nếu có)
  • Văn bản chấp thuận quy hoạch của cấp có thẩm quyền (bản sao)
  • Dự toán chi phí đầu tư dự án, công trình;
  • Bản vẽ và bản thuyết minh thiết kế kỹ thuật hoặc thiết kế bản vẽ thi công thể hiện những nội dung yêu cầu về phòng cháy và chữa cháy như sau:
    • Đảm bảo khoảng cách an toàn về PCCC đối với các công trình xung quanh
    • Bậc chịu lửa công trình phải phù hợp với quy mô, tính chất hoạt động. Đảm bảo những giải pháp phù hợp trong việc ngăn cháy, chóng cháy lan giữa cong trình này và công trình khác
    • Đảm bảo các yêu cầu PCCC đối với các thiết bị trong hệ thống PCCC như hệ thống điện, chống sét, chống tĩnh điện, chống nổ, hệ thống kỹ thuật, thiết bị, vật tư hay công nghệ sản xuất
    • Đảm bảo việc thoát nạn nhanh chóng, an toàn ở các vị trí như lối thoát hiểm (cửa sổ, cửa ra vào, lối đi, hành lang, cầu thang,..); các thiết bị thông gió, hút khói, chiếu sáng; các biển chỉ dẫn, đèn – chuông báo hiệu; các phương tiện cứu hộ cứu nạn cần phải đủ điêu kiện an toàn.
    • Hệ thống cấp nước phải đảm bảo yêu cầu phục vụ chữa cháy
    • Hệ thống giao thông, bãi đỗ xe cần phải đảm bảo phục vụ thuận lợi tốt nhất cho các phương tiện chữa cháy tiếp cận nhanh chóng nhất.
    • Đảm bảo đúng, đủ số lượng hệ thống báo cháy, chữa cháy. Vị trí lắp đặt và các thông số kỹ thuật phù hợp với đặc điểm và tính chất hoạt động của công trình theo quy định của tiêu chuẩn, quy chuẩn kỹ thuật về phòng cháy và chữa cháy.

Sau khi hồ sơ hoàn thành, chủ đầu tư hoặc nhà thầu tư vấn sẽ trình hồ sơ thẩm duyệt lên cơ quan cảnh sát PCCC, yêu cầu cơ quan cảnh sát PCCC thẩm duyệt trước khi tiến hành thi công.

Cơ quan thẩm duyệt và lệ phí, thời gian thẩm duyệt

Cơ quan tiến hành thực hiện thẩm duyệt thiết kế PCCC: phòng cảnh sát PCCC và cứu nạn, cứu hộ ở các tỉnh, thành phố trực thuộc TW

Lệ phí thẩm duyệt thiết kế tùy theo từng công trình, lệ phí được tính theo công thức: Phí thẩm duyệt = Tổng mức đầu tư dự án x mức thu thực tế

Thời gian thẩm duyệt:

  • Từ 2 đến 5 ngày đối với những địa điểm xây dựng dự án
  • Từ 5 đến 10 ngày cho các công trình thuộc nhóm thiết kế cơ sở A, B và C
  • Dưới 10 ngày để giải quyết dành cho những công trình thuộc diện thiết kế quy hoạch
  • Từ 10 đến 15 ngày đối với các bản thiết kế liên quan đến kỹ thuật hoặc bản vẽ thi công

Thành phần hồ sơ thẩm duyệt PCCC để được cấp phép hoạt động sau khi công trình hoàn thành

Thành phần hồ sơ thẩm duyệt PCCC

Để xin được giấy phép hoạt động, các cá nhân, tổ chức nằm trong các trường hợp trên cần chuẩn bị các thành phần hồ sơ PCCC như sau:

  • Đơn xin cấp giấy chứng nhận đủ điều kiện PCCC
  • Giấy chứng nhận thẩm duyệt PCCC (bản sao, công chứng)
  • Bản nghiệm thu về PCCC (đối với cả đơn vị xây mới và cải tạo lại)
  • Biên bản kiểm tra an toàn phòng chống cháy nổ với những cơ sở, phương tiện giao thông cơ giới trong điều kiện bắt buộc phải thẩm duyệt
  • Biên bản kiểm tra an toàn phòng chống cháy nổ cơ sở và phương tiện giao thông khác
  • Văn bản thống kê những thiết bị, phương tiện chữa cháy, báo cháy, cứu hộ cứu nạn đã được lắp đặt tại cơ sở
  • Quyết định thành lập lực lượng PCCC
  • Danh sách thành viên trong ban PCCC đã hoàn thành xong khóa tập huấn PCCC
  • Những phương án chữa cháy tại chỗ được tạo lập

Ngoài ra, đối với những trường hợp đặc biệt thì cơ quan thẩm duyệt PCCC sẽ yêu cầu cấp thêm một số loại giấy tờ khác như:

Đối với địa điểm xây dựng công trình:

  • Văn bản đề nghị đồng ý địa điểm xây dựng của CĐT, trong đó bắt buộc cần nêu rõ ràng quy mô xây dựng, các đặc điểm của công trình.
  • Những tài liệu, bản vẽ chi tiết về địa hình, khí hậu của các công trình giáp danh, của chính khu đất đó nếu có

Đối với thiết kế công trình:

  • Văn bản xin thẩm duyệt PCCC của chủ đầu tư
  • Bản sao công chứng giấy phép đầu tư và chứng chỉ quy hoạch
  • Bản vẽ chi tiết hệ thống PCCC

Chú ý: Hồ sơ xin thẩm duyệt PCCC gồm 02 bộ phải có xác nhận của Chủ đầu tư, nếu hồ sơ bằng tiếng nước ngoài thì có bản dịch ra tiếng Việt kèm theo.

Cơ quan thẩm duyệt PCCC, lệ phí và thời hạn giải quyết

  • Cơ quan thẩm duyệt PCCC tiếp nhận và giải quyết hồ sơ: Cơ quan cảnh sát PCCC và cứu hộ cứu nạn tại tỉnh, các thành phố trực thuộc TW
  • Thời gian giải quyết: từ 20 đến 30 ngày làm việc
  • Lệ phí: không có

Trên đây là những vấn đề liên quan đến thành phần hồ sơ thẩm duyệt PCCC. Tự hào là đơn vị hàng đầu trong việc cung cấp dịch vụ tư vấn trình thẩm duyệt PCCC, thiết kế, thi công hệ thống PCCC mà HACOELEC, chúng tôi  với sứ mệnh đặt an toàn lên hàng đầu, Chúng tôi cam kết đồng hành cùng doanh nghiệp, tổ chức trong mọi quy trình, từ việc lập hồ sơ thẩm duyệt PCCC đến triển khai và duy trì hệ thống an toàn theo thời gian.
